Quito.- El Gobierno del presidente Daniel Noboa, a través de la Corporación Eléctrica del Ecuador (CELEC EP), avanza en la instalación de equipos para incorporar 110 megavatios (MW) de generación térmica de alquiler en Santa Elena, Guayas y Manabí. Se prevé que esta capacidad esté disponible a partir de noviembre de 2026 para reforzar el suministro eléctrico y mejorar la confiabilidad del Sistema Nacional Interconectado (SNI).
Los equipos técnicos trabajan de manera simultánea en tres sitios:
1. Junto a las centrales Santa Elena II y III se instalan los equipos que generarán 45 MW. En este frente, alrededor de 70 técnicos de las áreas mecánica, eléctrica, electrónica y de obras civiles laboran en jornadas extendidas para que los equipos entren en operación.
El proyecto contempla unidades diseñadas para operar con diésel e incluye la implementación, montaje, interconexión, puesta en marcha, operación y mantenimiento integral de la planta.

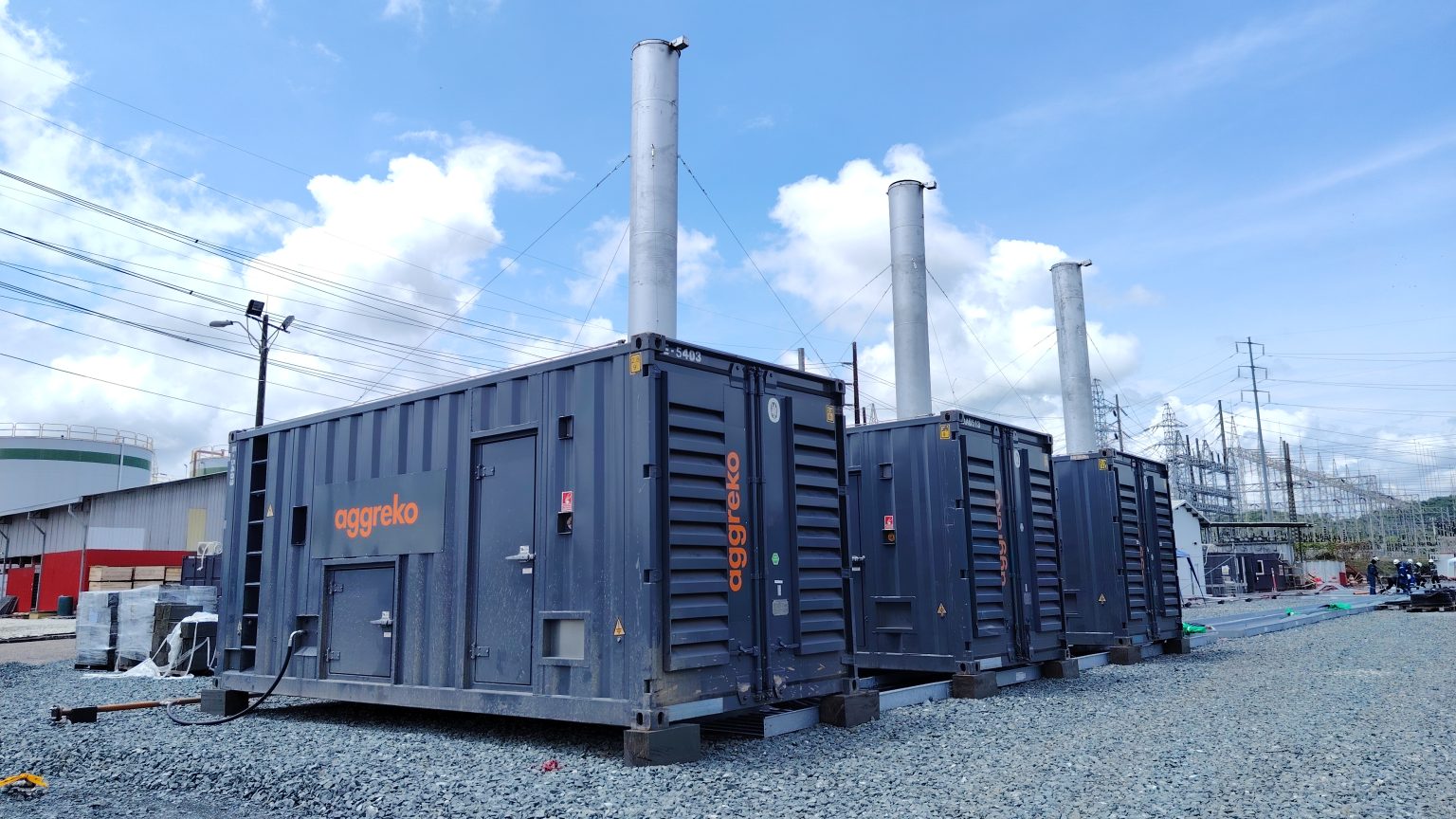

2. En Pascuales (en el norte de Guayaquil), junto a la central Enrique García, se instalan otros 50 MW, a través de 56 grupos electrógenos (51 unidades operativas y 5 de reserva). A la fecha, 50 grupos ya se encuentran en el sitio y se prevé la llegada del equipamiento restante en los próximos días.
Además, se desarrollan los trabajos de adecuación de la plataforma donde se instalarán los equipos electromecánicos y el transformador principal de potencia. Así como, en la instalación del sistema de tuberías de combustible, el tendido de bandejas portacables y la construcción de estructuras para la interconexión eléctrica a 230 kilovoltios -kV-.
3. Entre tanto, en Manabí inició el montaje e instalación de 17 unidades de generación térmica rentada junto a la Central Termoeléctrica Jaramijó, operada por la Unidad de Negocio Termomanabí. Este proyecto aportará 15 MW de potencia firme al SNI.
El proceso abarca desde la movilización y puesta en marcha hasta el mantenimiento integral y posterior desmontaje de los equipos. Para su integración a la red nacional a un nivel de 13,8 kV, se ejecutan trabajos civiles, mecánicos, electrónicos y eléctricos especializados.
Con estas acciones, el Gobierno Nacional ratifica su compromiso con el fortalecimiento de la capacidad de generación eléctrica del país. Esta incorporación permitirá contar con potencia adicional para atender la demanda eléctrica y fortalecer la capacidad de respuesta del sistema nacional.
